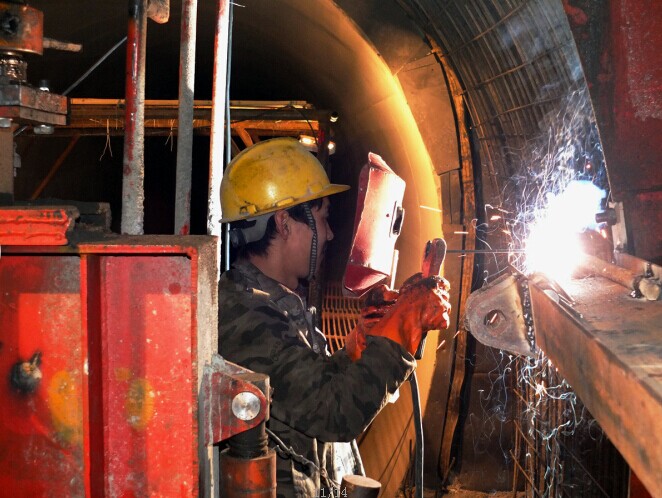

(通訊員:周啟航)5月31日,由北方建設集團第三直屬項目部承建的奎屯河三級水電站引水隧洞進洞口彎道處針梁液壓鋼模臺車安裝正有序進行,整個工程按計劃穩步推進,這標志著奎屯河三級水電站引水隧洞襯砌混凝土澆筑即將全線貫通。
奎屯河三級水電站引水隧洞施工主隧洞全長約10865米,10個支洞工程全長1370米,隧洞斷面為馬蹄形,內徑5.2米,全線采用鋼筋混凝土襯砌和回填灌漿的支護方式,設計水頭145.8米,最大引用流量50立方米/秒。引水隧洞主要工程量,噴護C20砼2.38萬立方,襯砌混凝土9.48萬立方米,鋼筋制安7088噸,回填灌漿7.4萬平方米。
據了解,為加快隧洞混凝土襯砌進度,該項目部多次與監理、設計、業主溝通、協商,將襯砌倉號劃分長度、襯砌順序、制作鋼模臺車等混凝土襯砌施工措施積極優化,這樣既縮短了立模時間,保證混凝土襯砌體型,同時保證了彎道通行無阻。第三直屬項目部經理郜建華告訴筆者:“為確保全線混凝土襯砌施工的順利完成,項目部不斷優化施工方案,精心組織施工,積極開展勞動競賽、抽調有豐富經驗的管理人員蹲點負責,始終堅持安全先行的主導思想,嚴格質量管控,確保了各節點任務按期完成和工程安全、質量的達標”。
截止目前,全線隧洞一期支護已經全部完成,襯砌混凝土已經完成95%,計劃在6月5日達到全線回填灌漿施工狀態。
